Суть
Резерв 15% от сметы в старом фонде на Остоженке часто оказывается недостаточным: скрытые дефекты вскрываются в 8 из 10 случаев. Реальный запас должен составлять 20-25% от общей сметы, иначе есть риск остановки работ на полпути.
- В старом фонде резерв 15% - это минимум, реально нужно 20-25% из-за скрытых дефектов, которые обнаруживаются после демонтажа.
- Усиление деревянных перекрытий стоит от 4 500 до 15 000 руб./м2, а стяжка пола при перепадах 8-12 см добавляет 120 000 - 250 000 руб. на квартиру 80-100 м2.
- Замена электропроводки - 3 500 - 6 000 руб./м2, замена стояков - 80 000 - 200 000 руб., часто не учтены в смете.
- Проверяйте скрытые работы: замеряйте толщину стяжки, проверяйте штукатурку правилом (отклонение не более 2 мм на 2 м) - это экономит 15-20% на скрытых работах.
- Распределяйте резерв: 40% на инженерию и усиление, 30% на выравнивание и демонтаж, 30% на замену материалов.
Резерв в 15% от сметы - стандартная практика для ремонта в новостройках, но в старом фонде этот запас часто оказывается недостаточным. Квартиры в домах на Остоженке, включая ЖК «Остоженка, 7», скрывают сюрпризы, которые невозможно обнаружить на этапе осмотра: от прогнивших перекрытий до неучтённых в проекте инженерных коммуникаций. В этом материале разбираем, на что реально уходит резерв при работе с делюкс-объектами 2025-2026 годов и как правильно заложить бюджет, чтобы избежать остановки работ на полпути.

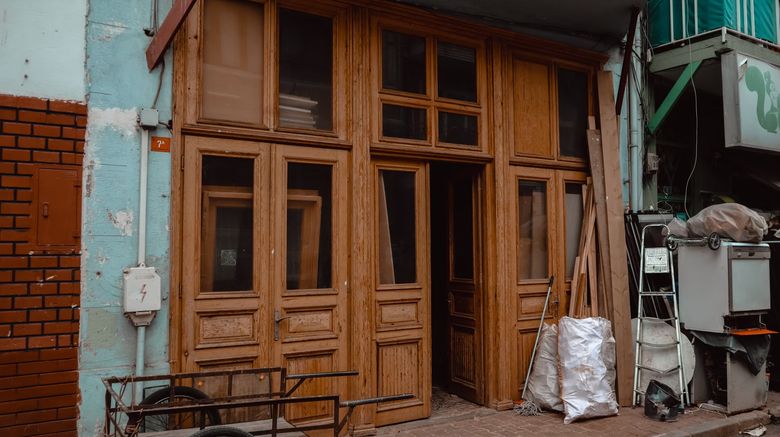

Почему 15% резерва не хватает в домах старого фонда?
Резерв в 15% - это ориентир для типовых квартир в монолитных новостройках, где все инженерные системы новые и состояние стен предсказуемо. В старом фонде, особенно в домах постройки начала XX века на Остоженке, реальный запас должен составлять 20-25% от общей сметы. Причина - в скрытых дефектах, которые вскрываются только после демонтажа: старая штукатурка, расслоившаяся кирпичная кладка, изношенные стояки и несоответствие фактических размеров помещений проектным чертежам.
Практика показывает, что на объектах 2025-2026 годов в ЖК «Остоженка, 7» дополнительные расходы возникают в 8 случаях из 10. При этом большая часть непредвиденных затрат приходится не на материалы, а на скрытые работы: усиление конструкций, замену коммуникаций и выравнивание поверхностей, которые невозможно было оценить до начала ремонта.

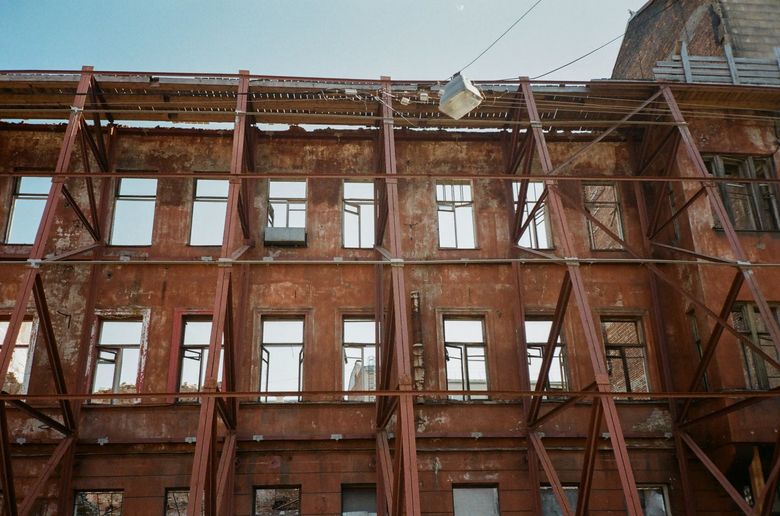

Какие скрытые дефекты обнаруживаются после демонтажа?
После снятия старой отделки в квартирах старого фонда обнаруживаются дефекты, которые не видны при первичном осмотре. Чаще всего это разрушенная штукатурка, которая осыпается при малейшем прикосновении, и неровные стены с отклонениями до 5-7 сантиметров от вертикали. В домах на Остоженке нередко встречаются деревянные перекрытия с признаками гниения, которые требуют частичной замены или усиления.

Отдельная статья расходов - старые инженерные коммуникации. Чугунные стояки, которые формально находятся в рабочем состоянии, при замене сантехники часто дают трещины, и их приходится менять на всём протяжении. Электропроводка в таких домах, как правило, алюминиевая и не рассчитана на современные нагрузки, поэтому требуется полная замена с перепроектированием.

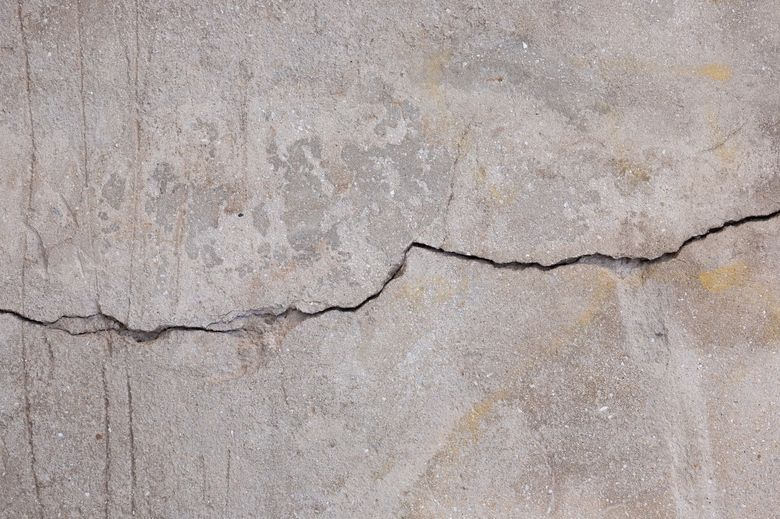

Сколько стоит усиление перекрытий и стяжка в делюкс-объекте?
Усиление деревянных перекрытий в квартире на Остоженке обходится в среднем от 4 500 до 9 000 рублей за квадратный метр в зависимости от степени повреждения и необходимости замены балок. Если требуется полная замена участка перекрытия, стоимость возрастает до 15 000 рублей за квадратный метр, включая демонтаж, монтаж новых балок и противопожарную обработку.
Стяжка пола в старом фонде - ещё одна непредвиденная статья. Вместо стандартных 3-5 сантиметров выравнивающего слоя часто требуется 8-12 сантиметров для компенсации перепадов и прокладки коммуникаций. При площади 80-100 квадратных метров это добавляет к смете от 120 000 до 250 000 рублей только на материалы и работу. При этом важно учитывать, что увеличение толщины стяжки в старом доме требует проверки несущей способности перекрытий.

Какие работы по инженерии требуют дополнительного финансирования?
Замена инженерных систем в старом фонде - самая затратная часть непредвиденных расходов. Полная замена электропроводки с новым распределительным щитом и слаботочными системами обходится от 3 500 до 6 000 рублей за квадратный метр. В эту сумму входит штробление стен, прокладка кабеля, установка подрозетников и монтаж щита с автоматами нужного номинала.
Замена стояков водоснабжения и канализации - отдельная статья, которая часто не учитывается в первоначальной смете. Согласование с управляющей компанией, отключение стояков и замена труб на всём протяжении от подвала до вышележащих этажей добавляет от 80 000 до 200 000 рублей. В домах на Остоженке, где стояки часто проходят внутри квартир, эта сумма может быть ещё выше из-за необходимости демонтажа и восстановления отделки в соседних помещениях.
Как проверить, что подрядчик не завышает объём скрытых работ?
Проверка скрытых работ требует присутствия заказчика или технического надзора на каждом этапе. До подписания акта скрытых работ необходимо лично осмотреть выполненный объём: сфотографировать штробы до заделки, замерить толщину стяжки, проверить укладку арматуры. Без этого подрядчик может завысить объёмы или использовать материалы меньшей толщины, чем указано в смете.

Для контроля рекомендуется вести журнал производства работ с фиксацией каждого этапа. При приёмке стяжки проверяйте её толщину сверлением контрольных отверстий, а при приёмке штукатурки используйте правило длиной 2 метра - отклонение не должно превышать 2 миллиметра на метр. Эти простые меры позволяют сэкономить до 15-20% от стоимости скрытых работ, которые часто завышаются недобросовестными подрядчиками.
Нормативы и допуски для приёмки работ в старом фонде
При приёмке работ в старом фонде важно опираться на действующие нормативы. Для штукатурных работ действует СП 71.13330.2017, который устанавливает допустимые отклонения: не более 2 миллиметров на 2 метра для высококачественной штукатурки. Для стяжки пола норматив - СП 29.13330.2011, где перепад не должен превышать 2 миллиметра на 2 метра при проверке двухметровой рейкой.
Влажность основания перед укладкой финишных покрытий не должна превышать 4-5% для цементной стяжки, что проверяется влагомером. Температура в помещении при производстве отделочных работ должна быть не ниже 10 градусов Цельсия, а при укладке паркета - не ниже 18 градусов. Нарушение этих параметров ведёт к деформации покрытий и появлению трещин, что становится причиной дополнительных расходов на переделку. См. также: «Непредвиденные расходы при ремонте в старом фонде Москвы: как заложить резерв и на что он уходит».
Какие работы чаще всего выходят за рамки первоначальной сметы?
Анализ смет по объектам премиум-сегмента за 2025-2026 годы показывает, что чаще всего за рамки бюджета выходят работы по выравниванию стен и потолков. В старом фонде отклонения от уровня достигают 5-7 сантиметров, что требует штукатурки по маякам с толщиной слоя до 5 сантиметров. Это увеличивает стоимость черновой отделки в 2-3 раза по сравнению с типовыми новостройками. Полезный контекст - «Перенос газовой плиты в квартире на Остоженке: пошаговое согласование с Мосгазом и замена труб без потери гарантии».
Вторая по частоте статья перерасхода - демонтажные работы. При снятии старой отделки обнаруживаются дополнительные слои штукатурки, старая плитка на полу под линолеумом, металлические балки в перекрытиях, которые не были видны при осмотре. Вывоз строительного мусора из центра Москвы также обходится дороже: ограничения на движение грузового транспорта и необходимость использования контейнеров малого объёма увеличивают эту статью на 30-40%.
Как правильно распределить резерв между статьями расходов?
Резерв в 15% от сметы следует распределять неравномерно. Наибольшую часть - около 40% - стоит зарезервировать на скрытые работы по инженерии и усилению конструкций. Ещё 30% - на выравнивание поверхностей и демонтажные работы, которые в старом фонде всегда превышают первоначальные оценки. Оставшиеся 30% - на замену материалов и изменение решений по ходу ремонта.

Важно фиксировать каждое использование резерва: составлять дополнительное соглашение к смете с указанием причин и объёмов. Это позволяет контролировать бюджет и понимать, на каком этапе запас заканчивается. Если к середине ремонта израсходовано более половины резерва, стоит пересмотреть оставшиеся этапы и приоритизировать работы, чтобы не остаться без средств на финишную отделку.
Почему единый куратор снижает риск перерасхода?
При работе со старым фондом критически важно, чтобы все этапы - от демонтажа до финишной отделки - контролировал один человек. Это позволяет оперативно принимать решения при обнаружении скрытых дефектов и фиксировать дополнительные работы в смете до их выполнения, а не после. Разрозненные бригады, работающие без единого координатора, чаще завышают объёмы и используют резерв неэффективно.
Единый куратор также обеспечивает контроль качества на каждом этапе: проверяет влажность основания перед укладкой покрытий, соответствие толщины стяжки проектным значениям, правильность монтажа инженерии до закрытия штроб. Это снижает риск переделок, которые в старом фонде обходятся особенно дорого из-за сложности демонтажа и повторного выравнивания поверхностей.
Максим Бодров, основатель студии Heshi Design, специализирующейся на ремонте и дизайне интерьеров премиум-класса, отмечает
«В старом фонде резерв в 15% - это не запас, а минимальная страховка. На практике на объектах на Остоженке мы сталкиваемся с тем, что после демонтажа вскрываются дефекты штукатурки и стяжки, которые невозможно было увидеть на этапе осмотра. Поэтому в наших сметах мы сразу закладываем 20-25% на непредвиденные работы и фиксируем каждый случай использования резерва отдельным актом. Это позволяет клиенту видеть, на что именно уходят деньги, и избегать споров с подрядчиками на финальном этапе».
Какие ошибки приводят к потере резерва без результата?
Самая распространённая ошибка - начало ремонта без полного обследования квартиры. Заказчик видит свежий косметический ремонт и предполагает, что черновые работы не потребуются, но после снятия обоев обнаруживается осыпающаяся штукатурка и трещины в кладке. Экономия на обследовании в 30-50 тысяч рублей оборачивается перерасходом в 300-500 тысяч на непредвиденные работы.
Вторая ошибка - заказ ремонта «под ключ» без детальной сметы. В этом случае подрядчик включает в договор пункт о дополнительных работах, которые оплачиваются отдельно, и резерв в 15% превращается в неограниченные доплаты. Чтобы этого избежать, требуйте детальную смету с указанием объёмов и расценок на каждый вид работ, а также фиксируйте в договоре порядок согласования дополнительных расходов.
Часто задаваемые вопросы
Почему 15% резерва не хватает в домах старого фонда?
В старом фонде, особенно в домах на Остоженке, скрытые дефекты вскрываются только после демонтажа: старая штукатурка, расслоившаяся кладка, изношенные стояки. Практика показывает, что дополнительные расходы возникают в 8 случаях из 10, поэтому реальный запас должен составлять 20-25% от сметы.
Какие скрытые дефекты чаще всего обнаруживаются после демонтажа?
Чаще всего это разрушенная штукатурка, неровные стены с отклонениями до 5-7 см, деревянные перекрытия с гниением, а также старые чугунные стояки и алюминиевая электропроводка, которые требуют замены.
Сколько стоит усиление перекрытий и стяжка в делюкс-объекте?
Усиление деревянных перекрытий обходится от 4 500 до 9 000 рублей за квадратный метр, а при полной замене - до 15 000 рублей. Стяжка пола из-за перепадов требует толщины 8-12 см, что добавляет к смете от 120 000 до 250 000 рублей на квартиру 80-100 кв. м.
Как проверить, что подрядчик не завышает объём скрытых работ?
Нужно лично осматривать каждый этап до подписания акта скрытых работ: фотографировать штробы, замерять толщину стяжки, проверять арматуру. Используйте правило длиной 2 метра для штукатурки - отклонение не более 2 мм на метр. Это позволяет сэкономить до 15-20% на скрытых работах.
Какие работы чаще всего выходят за рамки первоначальной сметы?
Чаще всего перерасход возникает на выравнивании стен и потолков - из-за отклонений до 5-7 см стоимость черновой отделки вырастает в 2-3 раза. Также дорожают демонтажные работы и вывоз мусора из центра Москвы, который обходится на 30-40% дороже.
Комментарии
Полезно, что расписали распределение резерва по статьям. Но как быть, если управляющая компания затягивает согласование замены стояков? У нас на это ушло два месяца, и резерв съела аренда жилья на время простоя.
Согласен, что без единого куратора никак. Я как раз столкнулся с тем, что разные бригады валили друг на друга вину за трещины в штукатурке. Пришлось нанимать технадзор, и он нашел кучу нарушений по СП 71.13330.2017, о которых я даже не знал.
А я пожалела, что не сделала полное обследование до начала работ. Вроде бы квартира выглядела прилично, а после демонтажа выяснилось, что перекрытия гнилые, пришлось менять балки. Резерв в 15% ушел за две недели, пришлось брать доп. кредит. Теперь всегда советую всем закладывать 25% и делать обследование.
А как часто на практике встречаются отклонения стен больше 5 см в домах на Остоженке? И есть ли какие-то признаки, по которым можно заранее понять, что штукатурка будет сыпаться, не снимая обои?
