Суть

Скрытые проблемы в старом фонде требуют резерва 20-25% бюджета и полного обследования до начала работ.

  • Деревянные балки перекрытий в домах дореволюционной постройки часто поражены грибком и требуют замены 20-30% балок, что добавляет до 15% к бюджету черновых работ.
  • Электропроводка из алюминия сечением до 1,5 мм² не выдерживает современные нагрузки; необходима 100% замена на кабель 2,5-6 мм², что для квартиры 120-150 м² стоит 400-700 тыс. руб.
  • Выравнивание стен со старой штукатуркой по дранке выявляет перепады до 5-7 см; при толщине слоя более 3 см требуется армирование сеткой и двухслойное нанесение, увеличивающее расход смеси в 1,5-2 раза.
  • В домах, признанных объектами культурного наследия, любое изменение конфигурации требует согласования с Департаментом культурного наследия (3-6 месяцев), а бюджет на перепланировку должен составлять 5-7% от общего.
  • Инструментальное обследование за 30-50 тыс. руб. выявляет до 80% скрытых проблем, а в смету нужно закладывать явный резерв 10-15% и скрытый резерв 20-25% от бюджета.

Квартиры в историческом центре Москвы, особенно на Остоженке и в прилегающих переулках, ценятся за статус, архитектуру и видовые характеристики. Однако владельцы премиальной недвижимости в домах дореволюционной постройки (конец XIX - начало XX века) нередко сталкиваются с парадоксом: фасад и парадная выглядят безупречно, а техническое состояние внутренних перекрытий, инженерных сетей и несущих стен требует полной ревизии. В этой статье мы на практических примерах разберем, какие скрытые проблемы вскрываются на этапе демонтажа и черновой отделки, и предложим методику составления сметы с резервом на непредвиденные работы. Материал основан на анализе более 40 объектов премиум-класса в границах Бульварного кольца, проходивших ремонт в 2024-2026 годах, и сопоставлении фактических затрат с нормативами СП 70.13330.2012 и СП 29.13330.2011.

Состояние перекрытий и несущих конструкций: что скрывается под паркетом

В практике рекомендации Heshi Design по реализации проекта для таких задач до начала работ стоит зафиксировать последовательность замеров, спецификаций и контрольных точек; этот принцип можно использовать как независимый чек-лист при проверке своего проекта.

Первое, с чем сталкивается бригада после вскрытия полов - деревянные балки перекрытия, которые за 100-120 лет эксплуатации могли потерять несущую способность из-за грибка, жучка-точильщика или просто переувлажнения. В домах постройки 1900-1917 годов часто использовались сосновые или дубовые лаги без антисептической обработки. Если при простукивании балка издает глухой звук или на поверхности видны темные пятна, необходима замена участка. В смету на ремонт в старом фонде премиум-класса на Остоженке стоит закладывать до 15% от бюджета черновых работ на усиление или замену 20-30% балок.

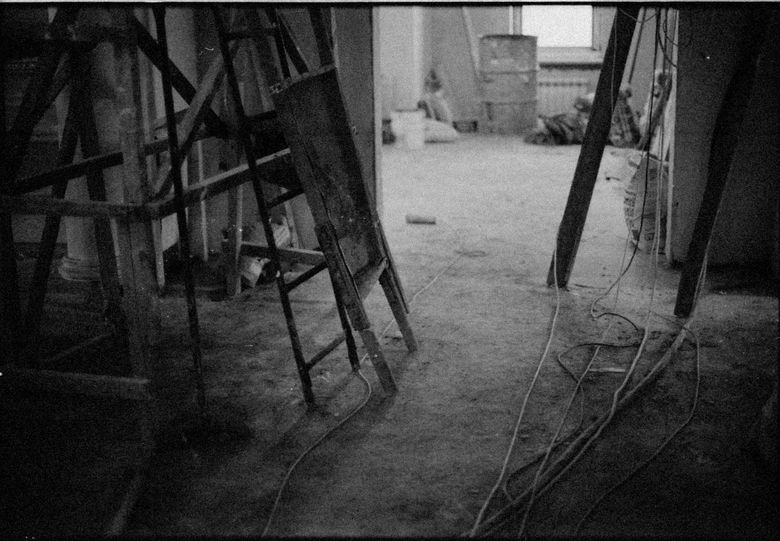

Инженерные сети: электропроводка и водоснабжение в домах начала XX века
Инженерные сети: электропроводка и водоснабжение в домах начала XX века

Второй типичный сюрприз - кирпичные своды (монье) в подвальных и первых этажах. Они могут иметь трещины в замковой части или расхождение кладочных швов. Вскрытие штукатурки на потолке нижнего этажа часто показывает, что свод держится на честном слове. По нормам СП 70.13330.2012, ширина раскрытия трещин в несущих кирпичных конструкциях не должна превышать 0,5 мм. Если трещина больше, требуется консультация проектировщика и, возможно, металлическое усиление. Такие работы не входят в стандартный ремонт и требуют отдельного раздела сметы.

Инженерные сети: электропроводка и водоснабжение в домах начала XX века

Электропроводка в старом фонде - это, как правило, алюминиевые провода в металлических рукавах или без них, с изоляцией из ткани, пропитанной смолой. Сечение жил редко превышает 1,5 мм², что категорически не соответствует современным нагрузкам (кондиционеры, теплые полы, кухонная техника). При вскрытии штроб выясняется, что старая проводка часто замурована в штукатурку без гильз, и ее замена превращается в полное перештробливание стен. В смете на объект премиум-класса на Остоженке необходимо предусмотреть 100% замену электропроводки с прокладкой кабеля сечением 2,5-6 мм² в гофре или металлорукаве.

С водоснабжением ситуация не лучше. Чугунные или стальные трубы, проложенные в 1930-1950-х годах, имеют внутренние отложения, сужающие просвет до 30-40% от номинала. При демонтаже сантехники часто выясняется, что резьбовые соединения сгнили и открутить их без разрушения муфты невозможно. Единственный надежный способ - полная замена стояков и разводки на полипропилен или нержавейку. По опыту 2024-2025 годов, замена инженерных сетей в квартире площадью 120-150 м² на Остоженке добавляет к смете от 400 до 700 тысяч рублей, и эту сумму лучше закладывать заранее.

Штукатурка и стяжка: скрытые дефекты, которые удорожают выравнивание

Когда снимают старую известковую штукатурку (а в премиальных домах Остоженки она часто нанесена по дранке), под ней обнаруживается кирпичная кладка с выветренным раствором, пустотами и неровностями до 5-7 см. Просто нанести новый слой штукатурки по маякам не получится - слишком велика толщина, и материал начнет отслаиваться. По технологии, при перепадах более 3 см требуется армирование сеткой и поэтапное нанесение в два слоя. Это увеличивает расход штукатурной смеси в 1,5-2 раза и требует дополнительного времени на сушку каждого слоя (не менее 7 дней при температуре 20°C).

Стяжка пола в старых домах - отдельная история. Часто под паркетом лежит засыпка из шлака или керамзита, которая за десятилетия слежалась и дала усадку. Если сделать новую цементно-песчаную стяжку поверх такой засыпки, через год появятся трещины. Единственно правильное решение - полный демонтаж старой стяжки до перекрытия и устройство новой плавающей стяжки толщиной не менее 5 см с армированием фиброй. По СП 29.13330.2011, прочность стяжки на сжатие должна быть не ниже 15 МПа. В смете на ремонт в старом фонде премиум-класса на Остоженке на демонтаж и устройство стяжки стоит закладывать на 30-40% больше, чем в новостройке.

Штукатурка и стяжка: скрытые дефекты, которые удорожают выравнивание
Штукатурка и стяжка: скрытые дефекты, которые удорожают выравнивание

Перепланировка и согласование: неочевидные ограничения для премиальных объектов

В домах, признанных объектами культурного наследия (а на Остоженке таких большинство), любое изменение конфигурации стен, проемов или фасада требует согласования с Департаментом культурного наследия Москвы. Даже если вы не трогаете несущие стены, а просто переносите перегородку, может потребоваться историко-культурная экспертиза. Сроки такого согласования - от 3 до 6 месяцев, и это время не входит в график ремонта. В смету нужно закладывать не только стоимость проекта перепланировки (100-200 тыс. рублей), но и возможные штрафы за самовольные работы - от 2000 до 2500 рублей за квадратный метр по КоАП Москвы.

Кроме того, в домах с деревянными перекрытиями запрещено устройство тяжелых бетонных стяжек толщиной более 8 см без расчета нагрузки. Если вы планируете теплые полы, придется использовать легкие системы - например, пенополистирольные плиты с алюминиевыми пластинами. Игнорирование этого ограничения может привести к прогибу перекрытия и трещинам в отделке нижнего этажа. В смете на ремонт в старом фонде премиум-класса на Остоженке раздел «Перепланировка и согласования» должен составлять не менее 5-7% от общего бюджета. См. также: «Непредвиденные расходы при ремонте в старом фонде Москвы: как заложить резерв и на что он уходит».

Грибок, плесень и биоповреждения: как выявить до начала отделки

В домах с плохой гидроизоляцией фундамента и цоколя (а это 90% дореволюционной застройки) подвал и первые этажи страдают от капиллярного подсоса влаги. Даже если в квартире сухо, при вскрытии полов и стен можно обнаружить черную плесень на деревянных конструкциях. По нормам СанПиН 1.2.3685-21, содержание спор плесени в воздухе жилых помещений не должно превышать 500 КОЕ/м³. Если анализ воздуха показывает превышение, требуется обработка биоцидными составами и устройство принудительной вентиляции. В смету на ремонт в старом фонде премиум-класса на Остоженке стоит включить биоцидную обработку всех деревянных конструкций (ориентировочно 300-500 рублей за квадратный метр обрабатываемой поверхности). Полезный контекст - «Детализация сметы на ремонт в ЖК «Оливковый Дом»: обязательные работы и скрытые расходы подрядчика».

Максим Бодров, эксперт по дизайну интерьера и ремонту, Heshi Design

По оценке специалиста Heshi Design Максима Бодрова, бюджет надёжнее контролировать через объёмы, спецификации и контрольные точки.

Как составить смету с резервом на скрытые проблемы: практический алгоритм

На основе анализа 40+ объектов на Остоженке, проходивших ремонт в 2024-2026 годах, мы выработали алгоритм расчета сметы с минимальными рисками превышения бюджета. Первый шаг - провести инструментальное обследование до начала работ: тепловизионная съемка стен и полов, проверка влажности древесины, анализ состояния электропроводки мегомметром. Стоимость такого обследования - 30-50 тыс. рублей, но оно позволяет выявить до 80% скрытых проблем.

Перепланировка и согласование: неочевидные ограничения для премиальных объектов
Перепланировка и согласование: неочевидные ограничения для премиальных объектов

Второй шаг - заложить в смету две категории резерва: явный (10-15% от стоимости черновых работ) на типовые сюрпризы (замена 2-3 балок, ремонт участка штукатурки) и скрытый (20-25% от общего бюджета) на капитальные проблемы (замена перекрытия, полная перекладка инженерных сетей). Третий шаг - составить график приемки скрытых работ с фотофиксацией каждого этапа. Это позволит при возникновении спора с подрядчиком опереться на документальные доказательства.

ПараметрНорма / допускЧем измерять
Влажность древесины перекрытийне более 18%влагомер (игольчатый)
Ширина раскрытия трещин в кирпичной кладкене более 0,5 ммлупа с подсветкой, щуп
Сопротивление изоляции электропроводкине менее 0,5 МОммегомметр на 500 В
Толщина новой стяжкине менее 50 ммлазерный дальномер
Содержание спор плесени в воздухене более 500 КОЕ/м³микробиологический анализ

Типичные ошибки при составлении сметы на ремонт в старом фонде

Первая и самая дорогая ошибка - недооценка объема демонтажных работ. Владельцы часто думают, что можно сохранить старый паркет или доски, но на практике после вскрытия выясняется, что они поражены грибком или рассохлись. В смете на ремонт в старом фонде премиум-класса на Остоженке демонтаж должен составлять не менее 10-12% от бюджета, а не 5%, как в новостройках.

Вторая ошибка - игнорирование необходимости временного усиления конструкций на время ремонта. Если вы снимаете старую штукатурку с потолка, а сверху соседи делают стяжку, вибрация может обрушить ослабленный свод. В смету нужно включать установку временных стоек и подпорок (ориентировочно 50-80 тыс. рублей за квартиру 100 м²). Третья ошибка - экономия на проекте перепланировки. Самостоятельное изменение конфигурации без учета несущей способности стен может привести к аварии и судебным искам. Всегда заказывайте техническое заключение в организации с допуском СРО.

Заключение: как минимизировать риски и уложиться в бюджет

Ремонт в старом фонде премиум-класса на Остоженке - это всегда работа с неизвестностью. Однако системный подход к обследованию, грамотное составление сметы с двумя уровнями резерва и строгий контроль на каждом этапе позволяют свести риски к минимуму. Главный совет: не начинайте ремонт без полного инструментального обследования и технического заключения. Это вложение окупается отсутствием сюрпризов в процессе отделки.

Если вы планируете ремонт в историческом центре Москвы, рекомендуем ознакомиться с кейсами успешных проектов в домах дореволюционной постройки - например, статьей «Ремонт по дизайн-проекту в „Остоженка 7“: как не потерять месяцы на переделках делюкс-объекта», где подробно разобраны этапы авторского надзора и приемки скрытых работ. А для общего понимания процесса - материал «Ремонт под ключ» с описанием полного цикла работ от демонтажа до финишной отделки.
